“A相232伏、B相233伏、C相234伏,三相平衡,設備運行完好。”12月24日,公司工作人員正在對敦煌“全域零碳”現代智慧配電網工程竣工項目進行驗收。
2025年,公司搶抓“雙碳”機遇,加快數字化轉型升級,勠力同心,攻堅克難,全力打造敦煌“全域零碳”現代智慧配電網,智慧配電網項目于2025年3月全面開工建設,目前已完成全部配電網建設任務,進入驗收結算階段,占總工程量的80%。

“協同模式”優化管理體系強化資源統籌
1月份,在公司專業管理部門的指導下,成立現代智慧配電網工程領導小組、工作小組,創新構建“市域統籌+跨縣支援”施工協同模式。該模式充分發揮公司資源調度優勢,統籌六縣區力量,實現人才、設備與技術的高效整合,為后續其他縣區推進同類工程提供了可復制、可推廣的典型經驗。

項目前期持續推進“六個項目部”標準化建設,組建23個班組、配備160名專職人員,286人聯合攻堅團隊,通過“分片包干、同步推進”策略開展集約化協同作業,實現“規劃—建設—驗收”全鏈條閉環管理。通過整合市、縣兩級資源,建立高效協同機制,重點提升縣公司業主和施工項目部人員在現場勘察、到崗履職及現場管控等方面的專業能力,系統增強一線執行和監管效能。同步明確各項目部協同職責,構建數據共享和閉環管理機制,實現對質量、進度、安全等核心目標的精細化管控和動態優化,確保工程優質高效推進。
按照“物資到貨率、開工率、竣工率、投運率、結算率、審價率”6率進行進度管控,鞏固六個項目部標準化建設成果,落實管理責任,為工程建設安全、質量、進度“保駕護航”。全面落實管理責任,明確各項目部協同職責,構建數據共享和閉環管理機制,實現對質量、進度、安全等核心目標的精細化管控和動態優化,確保工程優質高效推進。
“搶單模式”提速智慧配電網建設成果顯著
9月18日,公司以“搶單模式”,完成智慧配電網工程剩余18個單體工程發包。該模式有效解決智慧配電網工程“數量多、分布廣、投資小、工期緊”等問題,借市場化競爭激發內部施工活力,工程效率與管理水平顯著提升。“搶單模式”立足項目共享理念,向合格施工班組開放項目,由施工班組自主對單體工程進行搶單,形成良性競爭,實現資源優化配置、有效縮短施工周期、節約成本支出與保障工程工藝質量。鎖定四大核心目標:提升項目響應與實施效率、以“多勞多得、優績優酬”激勵班組、推動人才設備高效流動、以競爭控成本守安全質量底線。

為保障模式落地,公司設專項小組負責審批執行,施工班組經審核培訓后進入“合格搶單班組庫”;項目發布后,工程搶單采用“競速入圍”規則。此外,業主項目部對工程全過程進行管控,開展“四不兩直”對施工計劃、現場安全措施、施工工藝質量進行抽查,強化現場管理;項目完工后,依據驗收結果結算,并結合工期、質量等指標做星級評價,直接影響后續搶單資格。公司還建立激勵約束機制,獎勵高效優質團隊、嚴懲失信行為,以“黑名單”與安全承諾制筑牢安全防線;開通物資“綠色通道”確保“物料先行”,維持施工連續與班組積極性。針對惡性競爭、能力不足等風險,制定防控措施保障模式健康可持續。
“搶單模式”作為電力建設管理機制的一項創新,不僅有效縮短了傳統管理流程,加快了響應速度,還顯著提升了基層班組的活力。公司將優化供電服務,提高工作效率,為配電網工程的高效實施積累寶貴經驗。
“創新模式”智能應用穩步提升精準運維

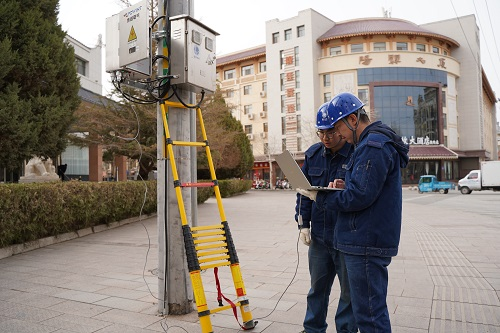

9月,公司首個基于光纖通信技術的配電網差動保護及自愈系統正式投入運行,“敦文——昌中”線正式開啟“自愈”模式,線路故障處理從原有的“分鐘級”壓縮到“毫秒級”。要實現配電網故障“秒級自愈”能力,配電網自動化是核心。公司全面推進配網感知終端建設,累計安裝智能開關550臺、融合終端424臺。高效開展配網數字化基礎數據治理,動態開展各類終端調試、運維和信息完善,保持開關和終端100%接入、圖模100%一致、“現場、系統、臺賬”100%對應,有力支撐和拓寬各類數字化場景應用,城網采用“時間級差+時間電壓型”配合模式,實現故障快速隔離和用戶故障不出門、分支故障不進站。同時,公司依托大四區和配電自動化系統開展線上巡視,重點監測在線率、遙測及遙信信息,發現問題及時處理,為調度人員精準研判提供可靠依據。

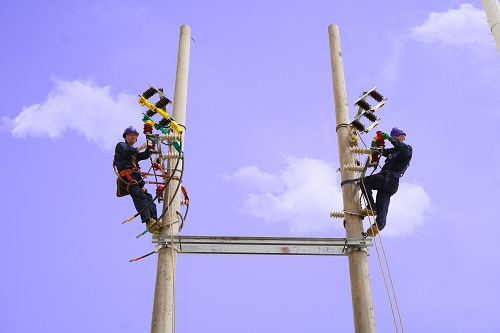

帶電作業全面融入配農網工程。調配本部和3家縣公司4輛帶電作業車、2臺中壓發電車跨區域支援敦煌、肅北、阿克塞等重點施工建設任務。在智慧配網中帶電作業主要應用于提升供電可靠性、加速自動化改造和保障電網安全,通過減少停電時間、實現遠程控制及智能化檢修,推動配網數字化轉型。同時全面推廣“轉帶+發電+不停電”作業模式,通過35千伏實現全域不停電合環方式調整和帶電作業相結合的方式極限壓減停電時長,全年不停電作業率達92%,計劃檢修用戶“零感知”覆蓋率達87%。2025年停電時戶數壓減至12.222小時/戶,供電可靠率提升至99.8479%。
建成投運柱上開關與數控線纜預制倉,集成檢測、預制功能,減少現場作業環節,完成1067組拉線、引流線等關鍵部件工廠化預加工,人工與時間成本降低約60%。因地制宜推廣新型機械,如鉆孔立桿一體機、電力專用平地運桿一體機,實現非特殊工況下立桿架線機械化作業率100%。重構竣工驗收、投運與結算審價流程,實現現場驗收問題“一次性梳理”、竣工圖“一次性成型”、結算審價“一次性定稿”,三級驗收周期由6天壓縮至3天。
從鄉村阡陌到城市街巷,從尋常人家到旅游景區......
公司始終聚焦供電可靠性提升這一主線,結合敦煌“全域零碳”現代智慧配電網建設,加快配電自動化改造,通過在配電線路關鍵節點部署光纖差動保護自愈終端,建設滿足安全、實時、高效的光纖通信網絡,實現線路故障區間精準研判、自動隔離和故障區間上下游供電的秒級切換,持續提升電力客戶用電獲得感和幸福感。(王曉玲 楊丹琪 尚麗娜)
- 2025-12-23白銀市發布大風藍色預警 多區縣將迎大風揚沙天氣
- 2025-12-23反詐警鐘丨3個小時反詐推演!蘭州公安成功攔截45萬元現金
- 2025-12-23二十載·正青春丨甘肅省延安精神研究會祝賀中國甘肅網再啟新程
- 2025-12-23二十載·正青春丨臨夏州委宣傳部賀中國甘肅網再譜新章
西北角
中國甘肅網微信
微博甘肅
學習強國
今日頭條號
